Proces vóór de selectie
Pondera
Het rapport zelf: wat onderzocht adviesbureau Pondera in 2023 voor gemeente Ommen, met welke uitgangspunten en met welke beperkingen?
Documentweergave

Pondera, Verkenning windenergie Ommen — quickscan, 30 maart 2023 (project 722149)
Bekijk het rapport bij de gemeente Ommen (opent in een nieuw tabblad)
In het kort
- 1. Rol
- Adviesbureau; voerde voor gemeente Ommen de quickscan uit, nam geen besluiten. De opdracht
- 2. Wat deze partij heeft gedaan
- Quickscan van 30 maart 2023 met acht globale, potentieel kansrijke locaties. Het rapport
- Werkte eerder voor projecten van Raedthuys/Pure Energie, zoals de concept-NRD en het MER van De Veenwieken. Eerdere werkzaamheden
- 3. Waarom dit relevant is
Standpunt Leefbaar Stegeren
Waarom dit relevant is voor ons standpunt
Ons standpunt en onze duiding; geen vastgesteld feit.
Leefbaar Stegeren is tegen Ondersloot 3. De quickscan lag mede ten grondslag aan de zoekgebieden, maar beoordeelde niet alles integraal.
- 4. Onze vragen
- Wat niet is aangetoond en de openstaande vragen over Pondera.
- 5. Belangrijkste documenten
Hoe leest u de labels op deze pagina?
Op deze pagina onderscheiden wij vijf soorten informatie:
- Vastgesteld: een feit dat rechtstreeks uit een openbare primaire bron, officieel besluit, gepubliceerde overeenkomst of rechterlijke uitspraak volgt.
- Informatie van een betrokken partij: informatie van een overheid, initiatiefnemer, onderzoeksbureau, organisatie of andere partij over de eigen rol, plannen of werkzaamheden. Dit is niet automatisch een onafhankelijke beoordeling.
- Analyse Leefbaar Stegeren: onze duiding van openbare informatie. Dit is herkenbaar ons standpunt of onze analyse en geen zelfstandig vastgesteld feit.
- Openstaande vraag: een relevante vraag waarop in de gecontroleerde openbare bronnen nog geen volledig antwoord is gevonden. Een openstaande vraag is geen beschuldiging.
- Niet openbaar vastgesteld: de benodigde informatie is niet opgenomen in de door ons gecontroleerde openbare stukken. Dat bewijst niet dat de informatie of activiteit niet bestaat.
1. De opdracht
Waarom de gemeente deze verkenning liet uitvoeren en hoe het rapport werd gebruikt, staat op de pagina over gemeente Ommen.
De basisgegevens van het rapport
De gegevens hieronder komen rechtstreeks uit het rapport zelf en zijn daarmee primair vastgesteld.
- Titel: Verkenning windenergie Ommen
- Opdrachtgever: gemeente Ommen
- Opdrachtnemer: Pondera
- Projectnummer: 722149
- Type: quickscan
- Status: definitief rapport
- Datum: 30 maart 2023
Let op
Wat deze quickscan wel en niet is
De quickscan van Pondera uit 2023 was geen milieueffectrapportage en geen beoordeling van een concreet windpark. Het rapport onderzocht met een referentieturbine van 225 meter waar technisch-ruimtelijk ruimte kon bestaan. Het beoordeelde niet integraal welke gevolgen vier voorziene turbines met een tiphoogte tot 280 meter bij Ondersloot hebben voor gezondheid, geluid, landschap, natuur, recreatie, woningen en cumulatie met Windpark De Veenwieken.
2. Wat voor onderzoek was dit?
Pondera omschrijft het onderzoek zelf als een ruimtelijk-technische analyse: het in beeld brengen van de ruimtelijke mogelijkheden voor grote windturbines en van mogelijke zoekgebieden. Het rapport vermeldt dat de analyse geen richting geeft over de eventuele wenselijkheid of onwenselijkheid van locaties.
Het onderscheid is daarmee: de verkenning gaat over ruimtelijk-technische potentie en niet over integrale geschiktheid of wenselijkheid van een locatie.
3. Welke criteria gebruikte Pondera?
De werkwijze bestond uit vier stappen:
- keuze van een referentieturbine;
- ruimtelijke belemmeringen in GIS in kaart brengen;
- locaties met voldoende potentiële ruimte bepalen;
- deze vertalen naar bredere zoekgebieden.
Pondera gebruikte als referentieturbine:
- ashoogte: 150 meter;
- rotordiameter: 150 meter;
- tiphoogte: 225 meter;
- indicatief vermogen: circa 3,5–5 MW.
Pondera zocht naar gebieden waarin indicatief minimaal drie turbines konden worden geplaatst. Voor de onderlinge afstand werd indicatief circa vier rotordiameters gehanteerd: ongeveer 600 meter.
Wel onderdeel van de quickscan
- Woonbebouwing en gevoelige objecten zoals woningen, scholen en zorginstellingen
- Geluid, via een afstandsbenadering van circa 400 meter tot geluidgevoelige objecten, gebaseerd op de destijds gehanteerde uitgangspunten (Lden 47 dB, Lnight 41 dB, situatie 2023)
- Slagschaduw, via dezelfde afstandsbenadering uit 2023
- Natura 2000 en Natuurnetwerk Nederland, kwalitatief als ‘zachte’ belemmering
- Infrastructuur: hoofdwegen waaronder de N36, spoor- en vaarwegen, waterkeringen
- Hoogspanningsverbindingen en buisleidingen
- Risicovolle en BRZO-inrichtingen (externe veiligheid)
- Bestaande windturbines, als onderlinge plaatsingsafstand van circa 600 meter
- Provinciaal windbeleid, winduitsluitingsgebieden en nationale landschappen
- Radar, defensie en luchtvaart
Let op
“Meegenomen” is niet hetzelfde als “onderzocht”
Geluid en slagschaduw zijn in de quickscan van 2023 wél meegenomen, maar op basis van vereenvoudigde afstandsbenaderingen en vuistregels. Dat is iets anders dan een akoestisch of slagschaduwonderzoek voor een concrete turbineopstelling.
De gehanteerde geluidsuitgangspunten en de gebruikte afstandsbenadering voor slagschaduw horen bij de situatie van maart 2023. Zij zijn niet automatisch de normen die voor Windpark Ondersloot gelden. De kaart bewijst daarom niet dat een concrete toekomstige opstelling aan de voor dat project geldende normen voldoet.
4. Wat beoordeelde de quickscan niet integraal?
Een aantal onderwerpen kwam in het rapport wel voor, maar is in deze fase niet integraal beoordeeld of tegen elkaar afgewogen. Pondera schoof deze onderwerpen door naar latere onderzoeksfasen. Een openbare projectspecifieke integrale beoordeling maakt volgens de openbare provinciale informatie nog geen deel uit van het dossier voor Ondersloot 3. Deze onderwerpen staan hieronder in gelijke verhouding: recreatie en toerisme zijn dus één voorbeeld naast andere.
- Landschap — geen integrale beoordeling en afweging; landschappelijke waarden die niet apart beschermd zijn, vroegen nader onderzoek.
- Ecologie — specifieke ecologische effecten op locatieniveau waren niet volledig onderzocht; Natura 2000, NNN en andere zachte belemmeringen konden aanleiding geven tot vervolgonderzoek.
- Recreatie en toerisme — relaties met ander beleid, waarbij landbouw en recreatie expliciet als voorbeeld worden genoemd, zijn niet bij deze verkenning betrokken.
- Specifieke locatie-effecten — de effecten van een concrete opstelling op een concrete plek zijn niet beoordeeld.
- Overige zachte belemmeringen — deze waren in beeld gebracht als aandachtspunt, niet als afgewogen oordeel.
De aanduiding ‘potentieel kansrijke locatie’ betekent daarom niet dat een locatie landschappelijk, ecologisch, recreatief of maatschappelijk geschikt of wenselijk is verklaard.
Geen zelfstandige beoordeling in de quickscan
De quickscan bevat geen zelfstandige beoordeling van gezondheid, cumulatie met Windpark De Veenwieken, de gezamenlijke belasting van woningen en buurtschappen of de totale gebiedsbelasting. Dat is verklaarbaar vanuit het beperkte doel van een quickscan, maar betekent ook dat het rapport over deze gevolgen geen conclusie voor Ondersloot 3 kan dragen.
Cumulatie, gezamenlijke belasting en gebiedsbelasting
Een gebiedsafweging gaat niet alleen over wat een nieuwe activiteit op zichzelf veroorzaakt, maar ook over wat er al aanwezig is. Uit het rapport volgt dat het noordelijke zoekgebied — het gebied waarin Windpark Ondersloot valt — al verschillende functies kent. Windpark De Veenwieken ligt aan de noordrand, de Rijksweg N36 loopt door het gebied, en het gebied ligt parallel aan een 380 kV-hoogspanningsverbinding. Ook buisleidingen en verspreid liggende woonbebouwing bepalen de beschikbare ruimte.
Deze functies zijn in de verkenning meegenomen als plaatsingsbeperking of als kans voor functiecombinatie, niet als bestaande belasting van het gebied. Dat de N36 het gebied doorsnijdt is vastgesteld. De quickscan beoordeelde niet welke bestaande belasting van de N36 en andere functies al aanwezig is en hoe deze samenvalt met de gevolgen van vier voorziene turbines met een tiphoogte tot 280 meter. Dit moet in de onderzoeksopzet voor Ondersloot 3 worden opgenomen. Wij hebben in openbare stukken geen inventarisatie aangetroffen van andere industriële, afvalverwerkende of energie-infrastructurele functies rond het projectgebied.
Wij gebruiken hiervoor het begrip cumulatieve gebiedsbelasting als onderzoekskader, niet als wettelijke toets: bij een integrale gebiedsafweging gaat het niet alleen om de vraag of een nieuwe activiteit afzonderlijk aan normen kan voldoen, maar ook om de bestaande functies en de verschillende effecten die in hetzelfde gebied samenkomen. Hoe De Veenwieken en Ondersloot samen per woning en buurtschap zichtbaar en hoorbaar zijn, is in deze quickscan niet beoordeeld. Ook of woningen binnen twee kilometer aan meer dan één zijde door windturbines kunnen worden ingesloten (motie M4), is daarin niet beoordeeld.
5. Welke locaties kwamen uit de verkenning?
Op basis van de ruimtelijk-technische analyse deelde Pondera de beschikbare ruimte in acht ‘potentieel kansrijke locaties’ in: locaties waar volgens de gehanteerde uitgangspunten indicatief minimaal drie windturbines konden worden geplaatst. Deze acht locaties zijn daarna vertaald naar vier bredere zoekgebieden, ruimer getrokken om ontwikkelingsruimte en nader onderzoek mogelijk te maken.

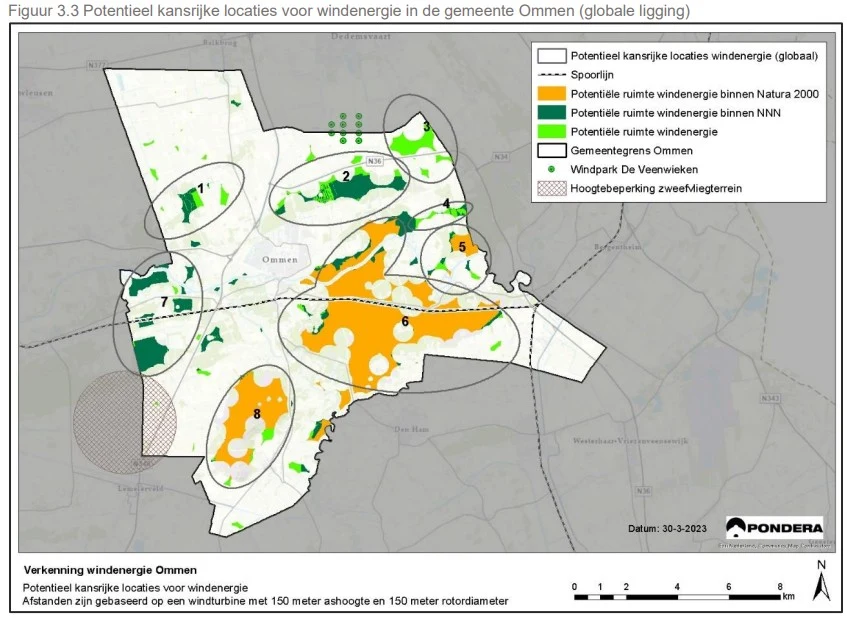

De acht potentieel kansrijke locaties
De kaart laat zien welke acht locaties Pondera op basis van ruimtelijk-technische criteria als potentieel kansrijk aanduidde. De contouren geven een globale ligging weer. Binnen en rond deze contouren zijn ook gebieden zichtbaar die volgens de legenda binnen het Natuurnetwerk Nederland of Natura 2000 liggen.
De kaart vormt geen integrale beoordeling van de wenselijkheid van windenergie op deze locaties. Zij toont evenmin een definitieve opstelling, projectgrens of vergunning. Onderwerpen zoals landschap, recreatie, toerisme, leefbaarheid, cumulatie en de gezamenlijke belasting met De Veenwieken zijn hiermee niet beoordeeld. Voor Ondersloot 3 moeten zij nog projectspecifiek worden onderzocht.
De kaart is bovendien gebaseerd op een referentieturbine met een ashoogte van 150 meter en een rotordiameter van 150 meter: ongeveer 225 meter tiphoogte. In de latere openbare projectinformatie van Pure Energie wordt voor Windpark Ondersloot een tiphoogte tot 280 meter genoemd; het definitieve turbinetype en de precieze hoogte zijn nog niet vastgesteld. Voor het huidige plan zijn daarom actuele onderzoeken nodig.
Chronologische tijdlijn
Deze tijdlijn toont de chronologische volgorde. De opeenvolging bewijst geen causaal verband tussen de afzonderlijke stappen.
- Ruimtelijk-technische quickscan — geen integrale afweging van alle belangen
- 8 potentieel kansrijke locaties
- 4 bredere zoekgebieden
- Gemeentelijke/politieke besluitvorming
- Later initiatief Pure Energie Ondersloot
- Provinciale aanvraag en selectie Ondersloot 3
Chronologische opvolging — geen aangetoond causaal verband.
Wat de gemeente vervolgens met deze uitkomst deed, staat op de pagina Gemeente Ommen.
6. Locatie 3 en het latere Ondersloot
Het rapport vermeldt bij locatie 3 onder meer:
- indicatief ruimte voor 3–6 turbines;
- agrarisch landschap;
- volgens de tabel geen Natuurnetwerk Nederland binnen de aangeduide locatie;
- volgens de tabel geen Natura 2000 binnen de aangeduide locatie;
- nabij bestaand windpark;
- provinciale Windladder: trede 1;
- ruimte vooral beperkt door woningen.
Het rapport vermeldt daarnaast dat het betrekken van solitair liggende woningen bij een windpark de beschikbare plaatsingsruimte en daarmee mogelijk het aantal turbines kan vergroten. Uit het rapport alleen blijkt niet dat dit bij Ondersloot is gebeurd.
Hoe verhoudt locatie 3 zich tot Windpark Ondersloot?
Pure Energie situeert het latere plangebied van Windpark Ondersloot ten noorden van de N36, ten oosten van het bestaande Windpark De Veenwieken en ten westen van het Zwarte Pad.
Vergelijking van deze openbare locatiekaart met de kaart van de acht potentieel kansrijke locaties wijst erop dat het latere plangebied binnen of in sterke mate overlappend met Pondera-locatie 3 ligt. De openbare kaarten wijzen daarmee op een sterke geografische overeenkomst.
Voor een exacte één-op-één vaststelling zijn de oorspronkelijke GIS-shapefiles van Pondera en de digitale begrenzing van Ondersloot nodig. Wij presenteren een exacte overlap dus niet als vastgesteld feit.
Let op
7. Welke uitgangspunten veranderden later?
- Pondera 2023: tiphoogte 225 meter, rotordiameter 150 meter, ashoogte 150 meter.
- Pure Energie Ondersloot 2024: circa 280 meter tiphoogte, circa 200 meter rotordiameter, circa 180 meter ashoogte.
- Lokaal eigendom: in een voetnoot bij het rapport van maart 2023 gaat Pondera uit van minimaal 50% lokaal eigendom als gemeentelijke voorwaarde; het latere Windbeleid Ommen gaat uit van minimaal 60%. Zie Lokaal eigendom.
De quickscan rekende met een referentieturbine van 225 meter. Het geselecteerde initiatief omvat vier turbines. In de openbare projectinformatie wordt voor de verdere uitwerking een tiphoogte tot 280 meter genoemd; het definitieve turbinetype, de precieze hoogte en de posities zijn nog niet vastgesteld. De quickscan kan de gevolgen daarvan niet beantwoorden. Voor de onderzoeksvariant van 280 meter zijn nieuwe, projectspecifieke onderzoeken nodig. Daarbij mogen de uitkomsten van de quickscan met een referentieturbine van 225 meter niet als bewijs van aanvaardbaarheid worden gebruikt. Ervaring met turbines van deze hoogte.
8. Eerdere werkzaamheden van Pondera
Pondera heeft aantoonbaar bij meerdere windprojecten werkzaamheden uitgevoerd in opdracht van of voor projecten van Raedthuys/Pure Energie. Bij Windpark De Veenwieken stelde Pondera in 2014 de concept-notitie reikwijdte en detailniveau (cNRD) en in 2015 het milieueffectrapport (MER) op voor De Wieken B.V. en Raedthuys Windenergie B.V. In 2016 stelde Pondera daarnaast een afzonderlijke notitie op over De Veenwieken en toerisme (opent in een nieuw tabblad) (bijlage 6 bij het provinciale inpassingsplan).
Ook bij Windpark Oude Buurserdijk stelde Pondera in 2024 de concept-notitie reikwijdte en detailniveau op voor een project waarin Pure Energie WP Oude Buurserdijk B.V. initiatiefnemer/opdrachtgever was. Bij dat project bracht de Commissie voor de milieueffectrapportage op 2 april 2025 advies uit over de reikwijdte en het detailniveau van het nog op te stellen milieueffectrapport.
Daarmee is sprake van een aantoonbare terugkerende zakelijke opdrachtgever-opdrachtnemerrelatie over meerdere jaren.
Een zakelijke opdrachtgever-opdrachtnemerrelatie is op zichzelf niet ongebruikelijk en bewijst niet dat bij de quickscan voor Ommen sprake was van belangenverstrengeling of beïnvloeding.
Juist vanwege de eerdere opdrachten voor projecten van Raedthuys/Pure Energie moet de gemeente inzichtelijk maken hoe bij de gemeentelijke opdrachtverlening de onafhankelijkheid, kwaliteitscontrole en eerdere betrokkenheid zijn beoordeeld.
- De Raedthuys-organisatie voert sinds 2019 de naam Pure Energie. Dit betekent niet automatisch dat iedere afzonderlijke oude Raedthuys-B.V. juridisch één-op-één dezelfde entiteit is als een huidige Pure Energie-B.V.
- Van de tien turbines van De Veenwieken staan er vijf op het grondgebied van de gemeente Ommen. Pure Energie ontwikkelde later het project Ondersloot, in dezelfde omgeving.
- Op 6 november 2024 werd Pondera Consult overgenomen door Royal HaskoningDHV. Pondera Development ging zelfstandig verder als Pronewable Development. Tegelijkertijd sloten de partijen een strategische raamovereenkomst voor verdere samenwerking.
9. Wat is aangetoond?
Wel aantoonbaar
- Pondera onderzocht in 2023 in opdracht van gemeente Ommen de ruimtelijke mogelijkheden voor windenergie en bepaalde acht potentieel kansrijke locaties.
- Locatie 3 lag nabij het bestaande Windpark De Veenwieken, met ruimte voor 3–6 turbines.
- Pure Energie presenteerde in 2024 het plan Ondersloot ten oosten van De Veenwieken en ten noorden van de N36; de openbare kaarten laten een sterke geografische overeenkomst zien.
- Pondera verrichtte eerder werkzaamheden voor projecten van Raedthuys/Pure Energie.
Wat is niet aangetoond?
- Dat Pondera in 2023 “Windpark Ondersloot” selecteerde.
- Dat Pure Energie opdracht gaf voor de gemeentelijke quickscan of invloed had op de analyse.
- Dat Pondera locatie 3 speciaal voor Pure Energie bepaalde.
- Dat Pondera later betrokken was bij de provinciale selectie van Ondersloot 3.
- Dat de geografische overeenkomst belangenverstrengeling bewijst.
- Dat er een eigendoms-, aandeelhouders-, moedermaatschappij-, bestuurders- of zeggenschapsband bestaat tussen Pondera en Pure Energie/Raedthuys. De aantoonbare relatie betreft zakelijke projectopdrachten; dat is niet hetzelfde als eigendom of zeggenschap.
Bij de huidige openbare broncontrole is geen bewijs gevonden dat Pondera of Royal HaskoningDHV betrokken was bij de provinciale selectiecriteria of beoordeling. Dat sluit externe advisering niet uit; de volledige inhuur- en beoordelingsdocumentatie is niet openbaar.
10. Openstaande onderzoeksvragen
- Valt het huidige Ondersloot-plangebied op basis van originele GIS-bestanden exact binnen Pondera-locatie 3?
- Wie bepaalde dat de acht locaties naar bredere zoekgebieden moesten worden vertaald?
- Is na de overgang van een referentieturbine van 225 meter naar de onderzoeksvariant van 280 meter opnieuw ruimtelijk onderzocht wat dit betekent voor woningen, geluid, slagschaduw, landschap en ecologie?
- Welke landschappelijke en ecologische onderzoeken zijn na maart 2023 uitgevoerd, en welke daarvan hebben betrekking op het latere Onderslootgebied?
- De gevolgen voor recreatie en toerisme zijn niet in de quickscan beoordeeld. Wanneer en met welke methode worden deze gevolgen voor Ondersloot 3 projectspecifiek onderzocht?
- Worden de effecten van Ondersloot cumulatief onderzocht met De Veenwieken — geluid, slagschaduw, landschapsbeeld, het gezamenlijke aantal zichtbare turbines en effecten op natuur en bewoners tussen beide parken?
- Wordt in de onderzoeksopzet per woning en buurtschap beoordeeld hoe de bestaande en nieuwe turbines gezamenlijk zichtbaar en hoorbaar zijn?
- Welke bestaande milieubelastende en infrastructurele functies liggen al rond het projectgebied, en hoe verhouden die zich tot nieuwe turbines?
- Zijn bij de latere ontwikkeling woningen anders behandeld doordat bewoners of grondeigenaren bij het windpark betrokken zijn of zouden worden?
- Is bij de opdrachtverlening gekeken naar eerdere werkzaamheden van Pondera voor Raedthuys/Pure Energie en naar de schijn van belangenverstrengeling?
Dit zijn openstaande onderzoeksvragen, geen vastgestelde feiten.
Welke documenten zijn nog nodig voor controle?
- opdrachtbrief;
- offerte en opdrachtbevestiging;
- conceptversies van de quickscan en ambtelijke opmerkingen daarop;
- e-mails gemeente ↔ Pondera;
- GIS-shapefiles van locaties 1 tot en met 8 en van de vier zoekgebieden;
- documenten over de keuze van de referentieturbine van 225 meter en het criterium van minimaal drie turbines;
- documenten over het verbreden van acht locaties naar zoekgebieden;
- documenten waarin locatie 3 specifiek wordt besproken;
- documenten waarin is beoordeeld of turbines met een tiphoogte tot 280 meter passen binnen de eerdere ruimtelijke uitgangspunten;
- de keuze om recreatie en relaties met ander beleid niet in de verkenning te betrekken;
- landschappelijke en ecologische vervolgonderzoeken, waaronder Natura 2000 en NNN;
- integriteits- en onafhankelijkheidscheck Pondera.
Een eventueel Woo-verzoek is een mogelijke vervolgstap om deze documenten te verkrijgen; het zegt niets over de inhoud van de documenten.
Onze overige vragen staan gebundeld op de pagina Openstaande vragen.
Voor welke conclusies was deze quickscan geschikt?
Een technische zoekgebiedverkenning kan geschikt zijn om op basis van bepaalde belemmeringen gebieden af te bakenen of te verkleinen. Zo’n verkenning is echter niet automatisch een integrale effectbeoordeling van een concreet windpark: landschap, ecologie op locatieniveau, recreatie, gezondheid, cumulatie en de bredere gebiedsbelasting zijn er niet in afgewogen.
Naar onze indruk kreeg een beperkte technische verkenning vervolgens een rol in de politieke begrenzing van gebieden waar commerciële windprojecten mogelijk werden. Dit is onze analyse en geen vastgesteld feit. Ook geldt: uit openbare bronnen blijkt niet dat Pure Energie invloed had op de gemeentelijke opdracht of op de inhoud van de verkenning. Vergelijkbare discussies over dubbele rollen speelden elders, onder meer in Barendrecht; zie Ervaringen elders.
De vergelijking kent een belangrijke beperking: in Barendrecht ging de discussie over een gelijktijdige/dubbele rol, terwijl de aangetroffen relaties rond Ommen betrekking hebben op verschillende momenten en opdrachten. De Barendrecht-casus bewijst daarom niets over de situatie in Ommen.
De bestuurlijke vraag wat de gemeente vervolgens met deze uitkomst deed, hoort op een andere pagina.
Bekijk de bestuurlijke doorwerking bij het raadsbesluit van 22 juni 2023 →
Bronnen en documenten
10 bronnenToon alle bronnenVerberg bronnen
De Wieken BV / Raedthuys Windenergie BV (vindplaats: Commissie m.e.r.)
Nota van beantwoording zienswijzen Notitie Reikwijdte en Detailniveau Windpark De Veenwieken — 14 november 2014 — project 714030
14 november 2014 · Nota van beantwoording · projectdocument
commissiemer.nl
Commissie voor de milieueffectrapportage, Windpark Oude Buurserdijk, provincie Overijssel (projectnummer 3905) — officieel advies over reikwijdte en detailniveau, 2 april 2025
2025 · officieel advies
pas.commissiemer.nl
Concept-notitie reikwijdte en detailniveau Windpark Oude Buurserdijk, opgesteld door Pondera, 12 november 2024, projectnummer 724096
2024 · projectdocument
Pondera, in opdracht van gemeente Ommen
Pondera — Verkenning windenergie Ommen — definitief rapport — 30 maart 2023 — project 722149
30 maart 2023 · Rapport · onderzoek in opdracht
Pondera Consult, in opdracht van provincie Overijssel en gemeente Hardenberg
Verkenning Windpark De Veenwieken en toerisme, notitie, 1 augustus 2016 (pdf)
1 augustus 2016 · officiële toelichting
Commissie voor de milieueffectrapportage
Adviesdossier Windpark De Veenwieken (project 2957)
officieel advies
overijssel.nl
Provincie Overijssel, Windprojecten per gemeente (stand van zaken selectie en procedure)
officiële toelichting
haskoning.nl
Royal HaskoningDHV, overname Pondera Consult, 6 november 2024
2024 · bron van betrokken organisatie
pronewable.com
Pronewable Development (voorheen Pondera Development)
bron van betrokken organisatie
pure-energie.nl
Pure Energie (voorheen Raedthuys)
bron van initiatiefnemer
Deze informatie is afkomstig van Pure Energie zelf en is niet als zelfstandig vastgesteld projectresultaat aangemerkt.
Bekijk ook de rubriek Gemeente Ommen in het volledige bronnenregister. De bronnen van deze pagina staan in meerdere rubrieken.
